Узбекистан рассчитывает на заливку первого бетона на малой АЭС в марте

В Джизакской области Узбекистана завершаются подготовительные работы к строительству первой малой атомной электростанции (АСММ). Заливка первого бетона запланирована на март 2026 года, сообщает пресс-служба «Узатома».

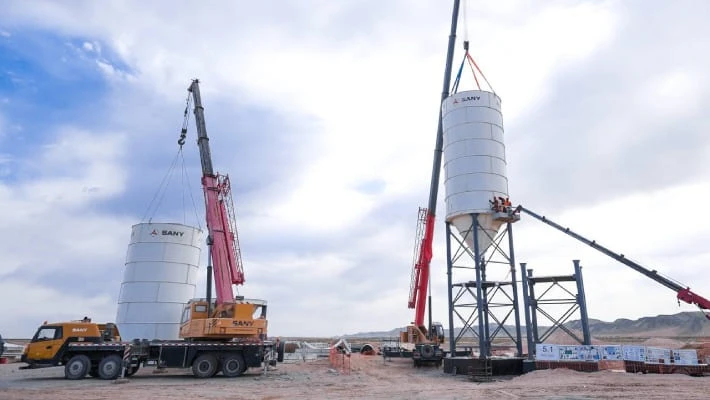

На площадке под первую реакторную установку завершена вертикальная планировка и пробурено 27 изыскательских скважин для подготовки рабочей документации. Создана строительно-монтажная база с 11 объектами, включая два бетонно-смесительных узла производительностью 250 кубометров в час каждый и арматурный цех. Для специалистов возведен вахтовый городок на 1500 человек с 10 контейнерными блоками и строящейся столовой.
На объекте задействовано 308 специалистов и 177 единиц техники, включая 10 самосвалов грузоподъемностью 70 тонн. По данным «Узатома», к концу недели прибудут еще 40 единиц техники. Работы ведутся в соответствии с графиком.
К ноябрю 2025 года около 70% персонала составят узбекские специалисты. В Фарише планируется открыть учебный комбинат для подготовки кадров в сфере атомной энергетики.
Директор ГП «Дирекция по строительству АЭС» Абдижамиль Калмуратов отметил, что проект малой АЭС является стратегическим шагом к энергетической независимости страны. «Мы строго следуем утвержденному президентом графику. В марте 2026 года планируем приступить к заливке первого бетона, соблюдая высочайшие стандарты качества и безопасности», – подчеркнул он.
Ранее на полях Мировой атомной недели в Москве Узбекистан и Россия подписали дополнительное соглашение к договору от 20 июня 2025 года между АО «Росатом Энергетические проекты» и ГП «Дирекция по строительству АЭС». Документ закрепляет основные условия реализации проекта по сооружению первой в регионе интегрированной атомной электростанции. Проект предусматривает строительство станции смешанного типа, которая объединит объекты малой и большой мощности. В ее основе будут два реактора поколения 3+ ВВЭР-1000 и два реактора РИТМ-200Н.
Контракт на возведение малой АЭС заключили «Атомстройэкспорт» и узбекское госпредприятие «Дирекция по строительству АЭС». Изначально он предусматривал шесть реакторов РИТМ-200Н по 55 МВт общей мощностью 330 МВт.
