В 2027 году в Узбекистане развернут полномасштабное строительство АЭС

Добавить Newshub в источники Google
Строительство первой АЭС Узбекистана выйдет на новый этап в 2027 году
Фото: Росатом

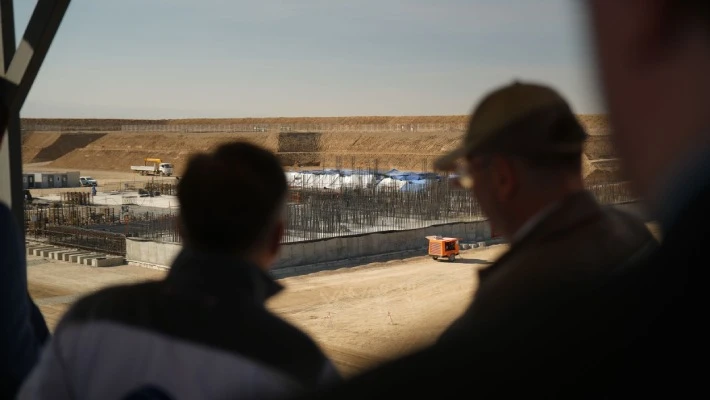

Полномасштабные работы на площадке первой атомной электростанции Узбекистана развернутся в 2027 году. Помимо строительства малых энергоблоков, начнется активное возведение двух крупных реакторов мощностью по 1000 МВт, заявил генеральный директор российской госкорпорации «Росатом» Алексей Лихачев во время посещения строительной площадки АЭС в Джизакской области.

По его словам, в следующем году строительство станции перейдет в новую фазу. На площадке малых энергоблоков начнут возводить основные здания и сооружения, включая реакторные корпуса, машинные залы и административные объекты.

«Уже в следующем году станция начнет превращаться из такого котлованного пейзажа в стены и перекрытия. Будут строиться реакторный корпус и административное здание», – рассказал глава «Росатома».

Одновременно активизируются работы на площадке двух крупных энергоблоков, которые разместятся в нескольких сотнях метров от малых реакторов, добавил он.

«На площадке для больших станций идут изыскания. Нам нужно кое-что уточнить, чтобы скорректировать проект. Следующий год – это полномасштабный разворот работ и на станции большой мощности», – заявил Лихачев.

Глава «Росатома» также рассказал о планах по увеличению численности работников. По его словам, сейчас на строительстве задействованы более тысячи человек. В ближайшие месяцы их количество планируется как минимум удвоить.

Наибольшее число специалистов потребуется в 2030-2031 годах, когда строительство станции достигнет пика.

«Уже сегодня здесь работает более 1000 человек. Как минимум в ближайшие месяцы будет удвоена численность персонала на объекте. И на пике, мы ожидаем, где-то в районе 2030-2031 годов эта цифра достигнет 13-13,5 тыс. работников», – сообщил Лихачев.

Особое внимание, по словам руководителя «Росатома», уделяется участию местных подрядчиков. Узбекские строительные компании задействованы в проекте с самого начала. Сейчас распределение работ между российскими и узбекскими партнерами, по оценке Лихачева, составляет примерно 50 на 50.

При этом значительную часть общестроительных работ госкорпорация намерена передать местным компаниям. «Львиную долю работ в общестрое мы готовы отдать нашим узбекским партнерам. Они умеют строить быстро, качественно, но, как говорится, без всяких нарушений правил строительного надзора», – отметил он.

Лихачев подчеркнул, что при реализации проекта особое внимание будет уделяться сокращению расходов и соблюдению сроков строительства. При этом ускорение работ не должно создавать рисков для безопасности.

Первая атомная электростанция Узбекистана строится в Фаришском районе Джизакской области. Согласно обновленному проекту, она будет состоять из четырех энергоблоков: двух больших с реакторами ВВЭР-1000 мощностью по 1000 МВт и двух малых с реакторами РИТМ-200Н мощностью по 55 МВт.

Лихачев отметил, что сочетание больших и малых энергоблоков позволит обеспечить стабильную выработку электроэнергии и гибко реагировать на изменения спроса. По его словам, крупные реакторы будут обеспечивать основную генерацию, а малые помогут сглаживать суточные, недельные и сезонные колебания потребления.

«Это сочетание гигаваттной базовой мощности и маневренной небольшой мощности дает очень хорошие результаты как с точки зрения стоимости электричества, так и с точки зрения сглаживания пиков потребления», – пояснил глава «Росатома».

До конца 2026 года планируется завершить бетонирование фундаментной плиты малых энергоблоков. После этого строительство станции продолжится с возведением основных зданий и установкой необходимого оборудования.

Ранее президент Шавкат Мирзиёев заявил, что Узбекистан рассматривает возможность строительства второй и третьей атомных электростанций.
