После сбоев в электроснабжении в Ташкенте наказаны десятки ответственных лиц
По итогам проверки, проведенной Генеральной прокуратурой, к дисциплинарной ответственности привлечены 28 должностных лиц, включая главу Ташкентских городских электрических сетей, начальников 11 районных подразделений, 13 главных инженеров и троих диспетчеров.
Поводом для проверки стали массовые сбои в электроснабжении, зафиксированные 24-25 июля в различных районах столицы. Накануне в Ташкенте ввели ограничения на поставку электроэнергии.
Анализ показал, что в системе накопились как технические, так и организационные проблемы. Количество потребителей электроэнергии в Ташкенте превысило 823 тыс., увеличившись за год почти на 48 тыс., а с начала 2025 года — на 21 тыс. За три года общее энергопотребление выросло с 7,6 до 8,7 млрд кВт/ч, при этом ежегодный прирост составляет около 9%.
Нагрузка на диспетчерскую службу оказалась чрезмерной. По данным генпрокуратуры, на линии работали всего пять операторов, из-за чего в очереди ожидали до 70 человек. Позже были привлечены дополнительные сотрудники.
Также установлено, что 23 июля информация о 64 аварийных отключениях вообще не была доведена до населения, а еще по 112 случаям поступила с опозданием.

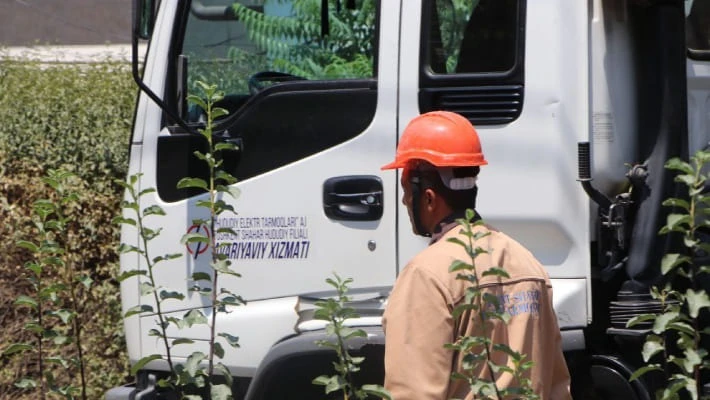

У Ташкентских городских электрических сетей всего 78 аварийных бригад и 34 спецмашины. Оказалось, что этого недостаточно для обслуживания города. Компания также испытывает нехватку 35 штатных единиц. За три года из структуры уволилось около 30% сотрудников, включая 228 специалистов по эксплуатации.
Из 9,7 тыс. км городских электросетей изношены 2,5 тыс. км. Из 90 подстанций девять нуждаются в срочной модернизации, еще две – в увеличении мощности. В распоряжении компании лишь 11 лабораторных машин, из которых только две работают в ночное время, что серьезно замедляет устранение аварий.
